Dossier de récolement : 3 exemplaires, un calque et les réflexes pour éviter les retenues financières

À la fin d’un chantier, la transition entre la phase de construction et l’exploitation de l’ouvrage repose sur un document pivot : le dossier de récolement. Bien plus qu’une simple formalité administrative, ce dossier constitue la mémoire technique du bâtiment ou de l’infrastructure. Il atteste de la conformité entre les plans initiaux et la réalité construite sur le terrain. Pour les maîtres d’ouvrage et les exploitants, disposer d’un dossier complet est une condition nécessaire pour assurer la maintenance future et la sécurité des usagers.

Qu’est-ce qu’un dossier de récolement et pourquoi est-il indispensable ?

Le dossier de récolement regroupe l’ensemble des documents graphiques et techniques décrivant l’ouvrage tel qu’il a été exécuté. Lors de la construction, des ajustements surviennent : une canalisation dévoyée pour contourner un obstacle, une cloison décalée, ou un changement de matériau. Le récolement enregistre ces modifications avec précision.

Testez vos connaissances sur le dossier de récolement

Sur le plan juridique, ce dossier est encadré par des textes comme le Cahier des Clauses Administratives Générales (CCAG) et le Cahier des Clauses Techniques Générales (CCTG). Il sert de base au Dossier des Ouvrages Exécutés (DOE). Sans lui, toute intervention ultérieure sur le bâtiment, qu’il s’agisse d’une réparation ou d’une extension, se fait à l’aveugle, multipliant les risques d’accidents techniques et de surcoûts.

La distinction entre plan d’exécution et plan de récolement

Les plans d’exécution sont des documents de travail théoriques utilisés par les entreprises pour construire. À l’inverse, le plan de récolement est un constat. Il est établi après la pose ou la réalisation, souvent par un géomètre ou l’entreprise titulaire du lot, pour figer la réalité physique de l’ouvrage.

LIRE AUSSI  Indemnisation servitude Enedis : 3 leviers de calcul pour protéger la valeur de votre terrain

La composition technique : que doit contenir le dossier ?

Un dossier de récolement ne se limite pas à une pile de plans. Il doit être structuré pour permettre une lecture rapide et exhaustive de la structure et des réseaux. La précision des informations est le maître-mot pour assurer la traçabilité de l’ouvrage.

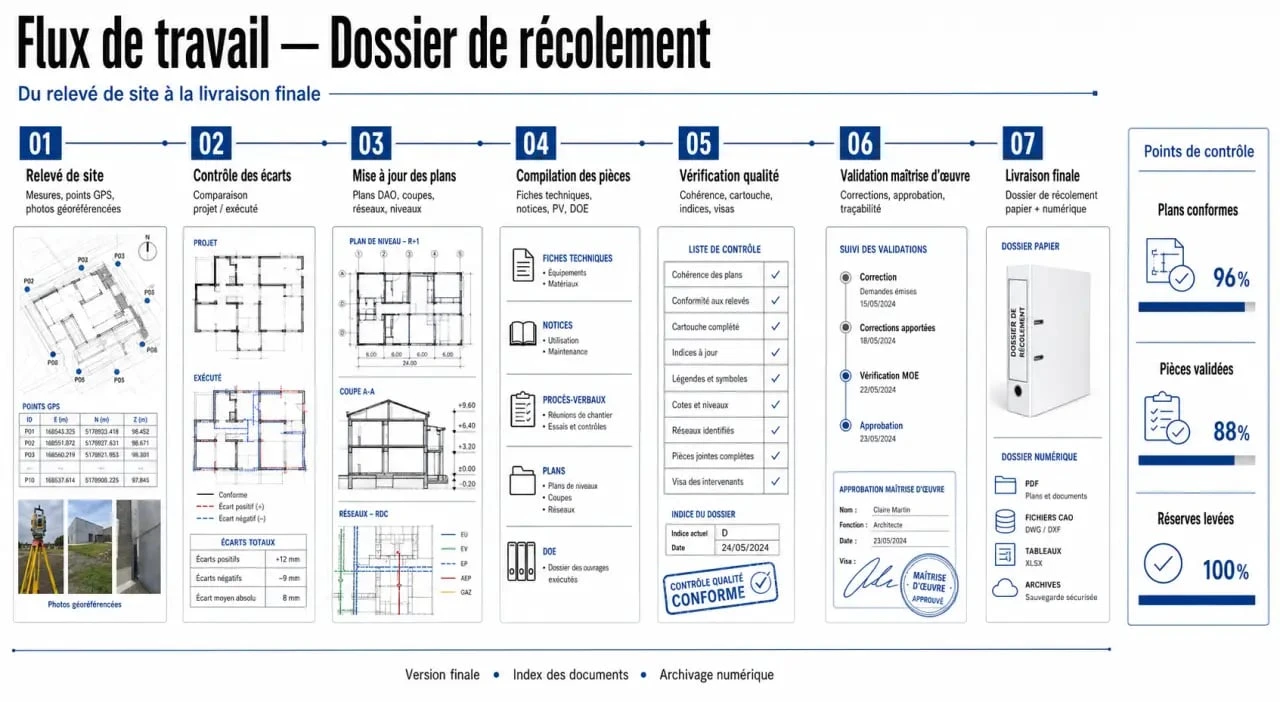

Schéma du processus de constitution et de remise d'un dossier de récolement dans le bâtiment
Schéma du processus de constitution et de remise d’un dossier de récolement dans le bâtiment

Le dossier s’articule autour de plusieurs catégories de documents :

  • Plans de situation et d’implantation : Ils précisent l’emplacement exact de l’ouvrage par rapport aux limites foncières et au nivellement général.
  • Plans des réseaux : Cette partie est critique. Elle mentionne la nature des fluides (eau, gaz, électricité, assainissement), les diamètres des conduits, les profondeurs d’enfouissement et les points de raccordement.
  • Plans de structure : Ils incluent les plans de coffrage et de ferraillage pour le béton armé, ainsi que les détails de charpente.
  • Notices techniques : Références des équipements installés, notices de maintenance et certificats de conformité des matériaux.

La précision des relevés : le rôle de la triangulation

Pour les réseaux enterrés ou les points structurels critiques, la méthode de la triangulation est souvent exigée. Elle permet de situer un point précis par rapport à deux repères fixes et pérennes, comme des coins de bâtiments ou des bornes. Cette technique garantit que, même si le sol est recouvert, l’exploitant peut retrouver l’emplacement exact d’une vanne ou d’un regard sans sonder tout le terrain.

Chaque détail est un rouage de précision. Si une information manque, comme la profondeur exacte d’un fil d’eau ou la nature d’un isolant, la chaîne de maintenance se grippe. Un relevé altimétrique précis lors de la livraison devient, dix ans plus tard, la pièce maîtresse qui évite de paralyser l’activité d’un site lors d’une fuite souterraine.

LIRE AUSSI  Prix location benne pour vider une maison : de 150 € à 850 €, les 4 facteurs de coût

Procédure de remise et obligations contractuelles

La transmission du dossier de récolement obéit à un calendrier strict, lié à la réception des travaux. Dans les marchés publics, l’article 29 du CCAG Travaux précise les modalités de cette remise. Le non-respect des délais entraîne des conséquences directes sur la trésorerie de l’entreprise.

CCAG Travaux 2009 : Le texte de référence des marchés publics : Accédez au texte intégral et officiel du Cahier des Clauses Administratives Générales applicable aux marchés publics de travaux.

Étape de la procédure Responsable Impact sur le projet
Relevés sur site Entreprise / Géomètre Garantit la fidélité des plans à la réalité.
Compilation du dossier Bureau d’études / Entreprise Centralise les fiches techniques et les plans.
Vérification et visa Maître d’œuvre Valide la conformité du dossier.
Remise finale Maître d’ouvrage Conditionne le paiement du solde.

Le format de remise : le traditionnel calque et le numérique

Certains cahiers des charges imposent encore la remise du dossier en trois exemplaires papier, dont un exemplaire sur calque, prisé pour sa durabilité. Cependant, la tendance est au format numérique (DWG pour les plans, PDF pour les documents textuels), voire à l’intégration dans une maquette numérique BIM (Building Information Modeling).

Sanctions et retenues financières

Le dossier de récolement est une pièce contractuelle. En cas de retard ou de dossier incomplet, le maître d’ouvrage peut appliquer des retenues provisoires sur le dernier décompte mensuel ou sur le solde final. Ces pénalités couvrent les frais de constitution du dossier par un tiers si l’entreprise défaillante ne remplit pas ses obligations.

Optimiser la gestion du récolement : outils et bonnes pratiques

Produire un dossier de qualité ne s’improvise pas à la fin du chantier. Les professionnels efficaces adoptent une stratégie de « récolement au fil de l’eau ». Cela consiste à mettre à jour les documents dès qu’une modification est validée sur le terrain, plutôt que de reconstituer l’historique plusieurs mois après.

LIRE AUSSI  Frais de notaire en SCI : calcul, barèmes et leviers d'optimisation

L’utilisation d’outils de relevé modernes

L’usage de stations totales ou de scanners laser permet d’obtenir des nuages de points d’une précision millimétrique. Ces données sont injectées dans les logiciels de CAO pour générer des plans d’une fiabilité absolue. Pour les réseaux enterrés, l’intervention d’un géomètre-expert est la meilleure garantie pour répondre aux exigences réglementaires de classe A, soit une précision inférieure à 10 cm.

Checklist pour un dossier de récolement conforme

  • Vérifier que tous les plans portent la mention « Plan de récolement » ou « Conforme à l’exécution ».
  • S’assurer que les cotes altimétriques (NGF) sont présentes pour les réseaux d’assainissement.
  • Contrôler la présence des schémas électriques à jour dans les armoires et dans le dossier.
  • Inclure les procès-verbaux d’essais et de mise en service des installations techniques.
  • Vérifier que les formats de fichiers correspondent exactement au cahier des charges.

Le dossier de récolement est l’acte de naissance technique d’un bâtiment. Sa rigueur protège l’entreprise vis-à-vis de sa responsabilité décennale et offre au propriétaire les clés d’une gestion patrimoniale sereine. Un dossier bien structuré est le signe d’un chantier maîtrisé de bout en bout.
